Spoortunnel Binderendreef

Bij de Binderendreef in Deurne wordt de bestaande spoorwegovergang vervangen door een onderdoorgang onder het spoor.

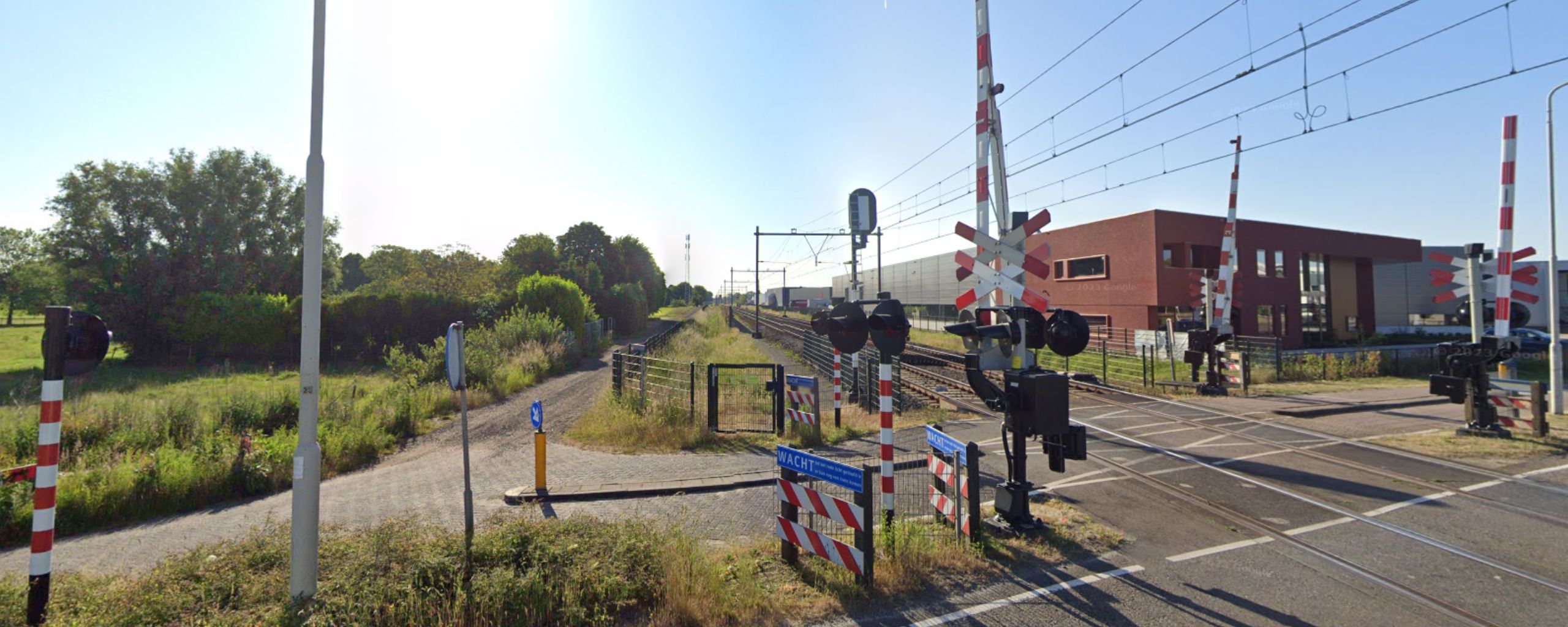

Googlemaps satelietfoto van de huidige spoorwegovergang bij de Binderendreef

Informatie over het project

Automobilisten, fietsers en voetgangers kunnen straks veilig onder het spoor door. Ook de bereikbaarheid voor hulpdiensten wordt hierdoor verbeterd. De onderdoorgang zorgt voor een betere doorstroming: wachten voor gesloten spoorbomen is verleden tijd. Aannemer Gebr. De Koning gaat het werk uitvoeren.

Waar komt de spoortunnel

Op deze plek staat een kaart van een externe website. Mogelijk plaatst deze website cookies. Door op de knop te klikken accepteer je deze cookies en wordt de kaart getoond.

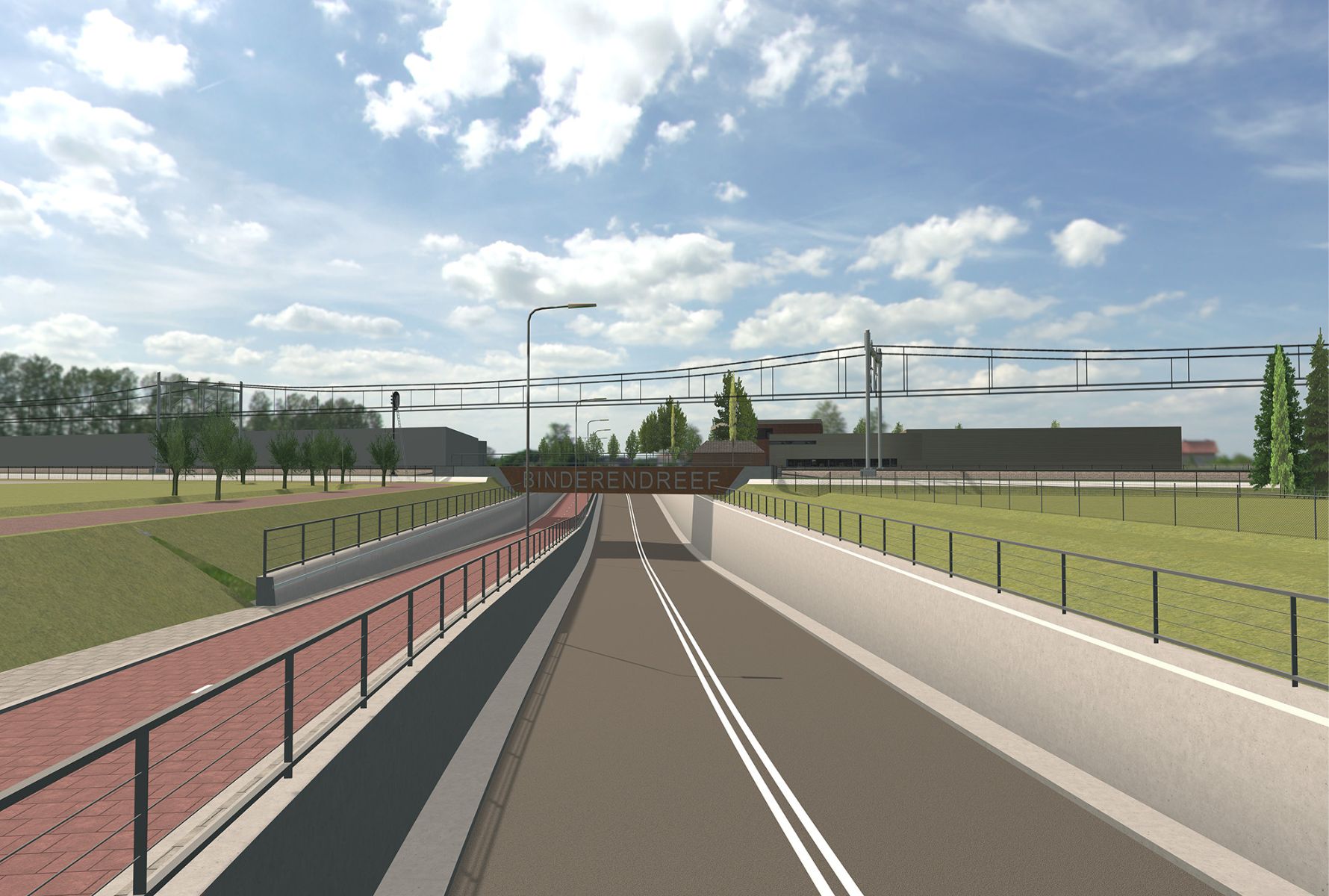

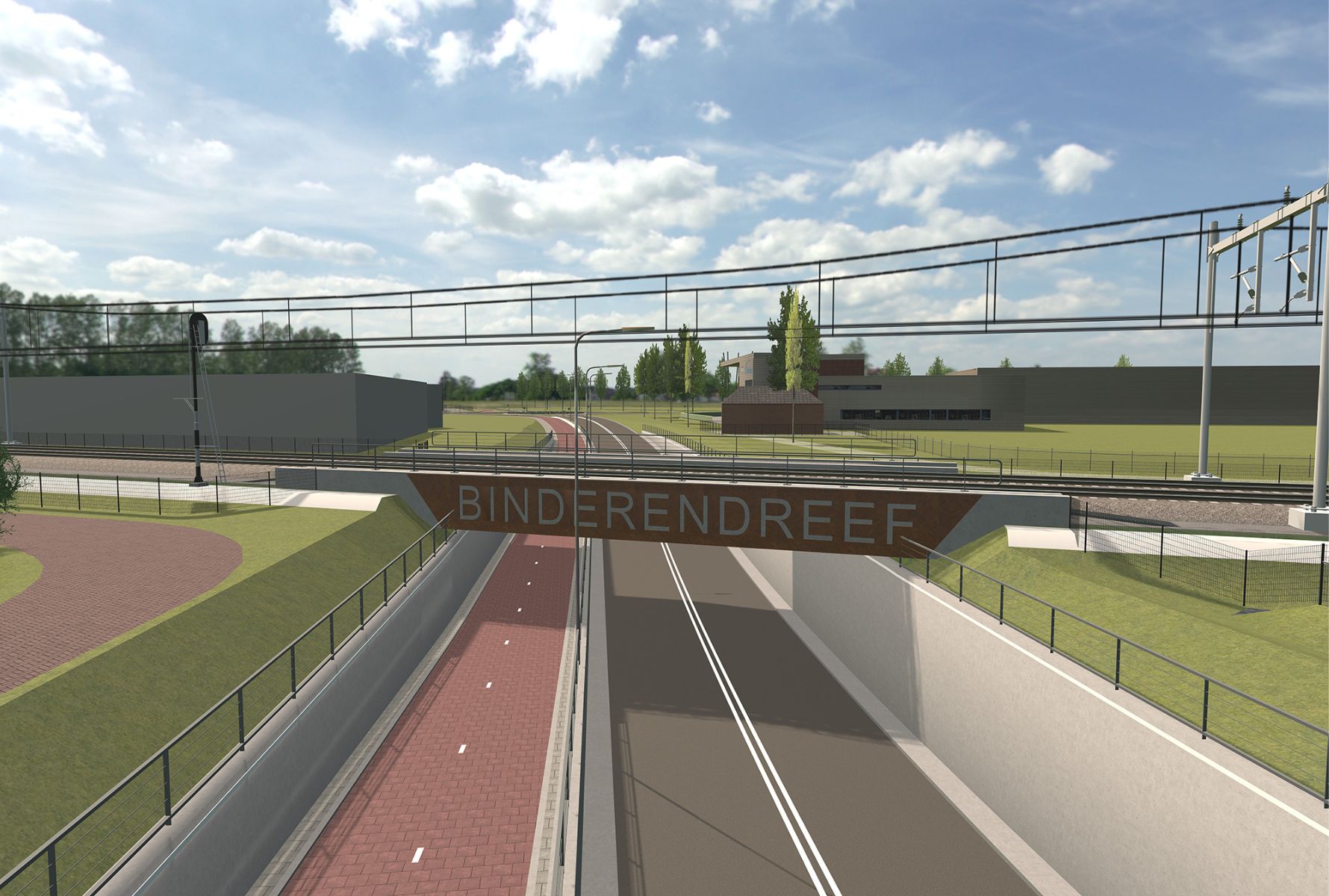

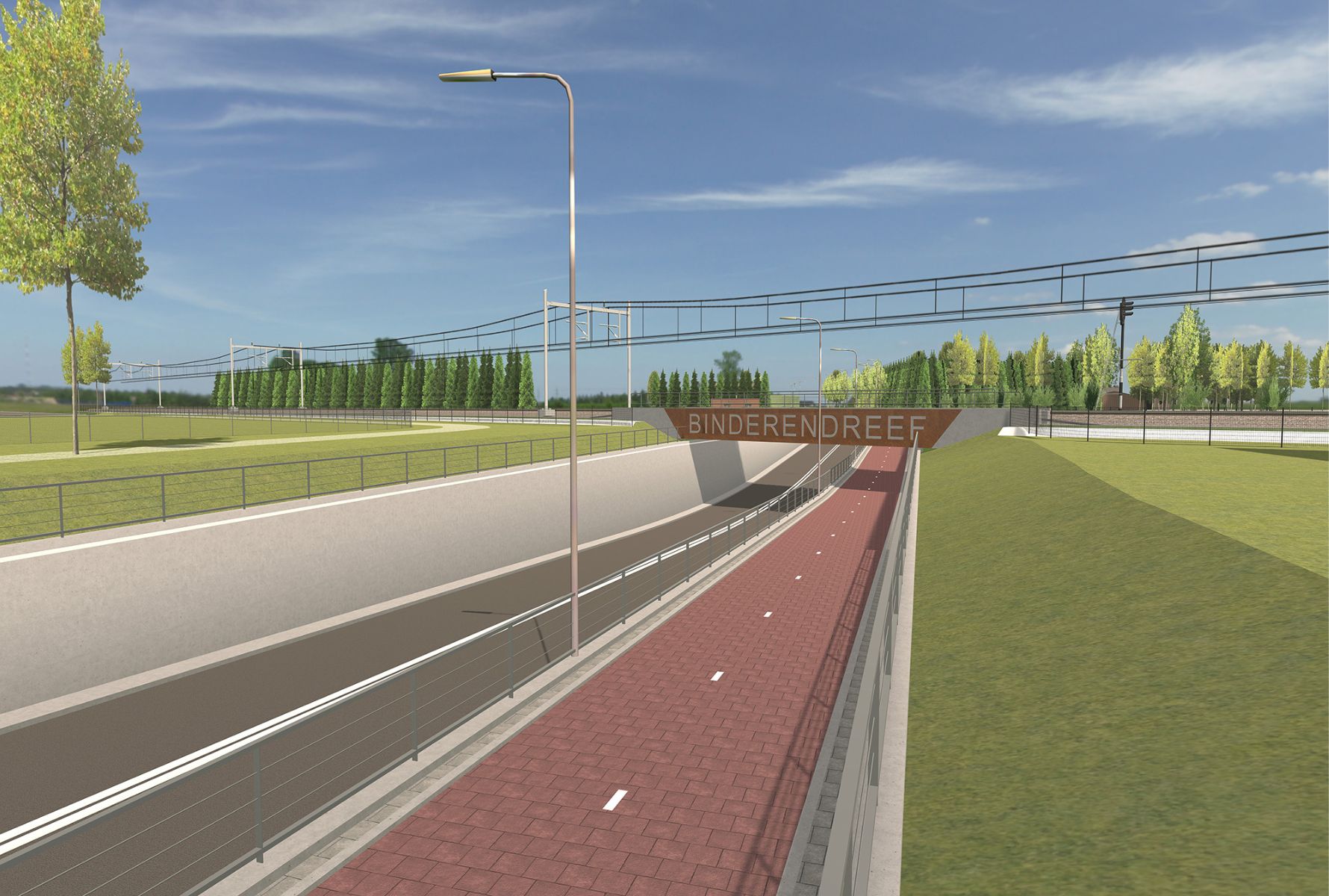

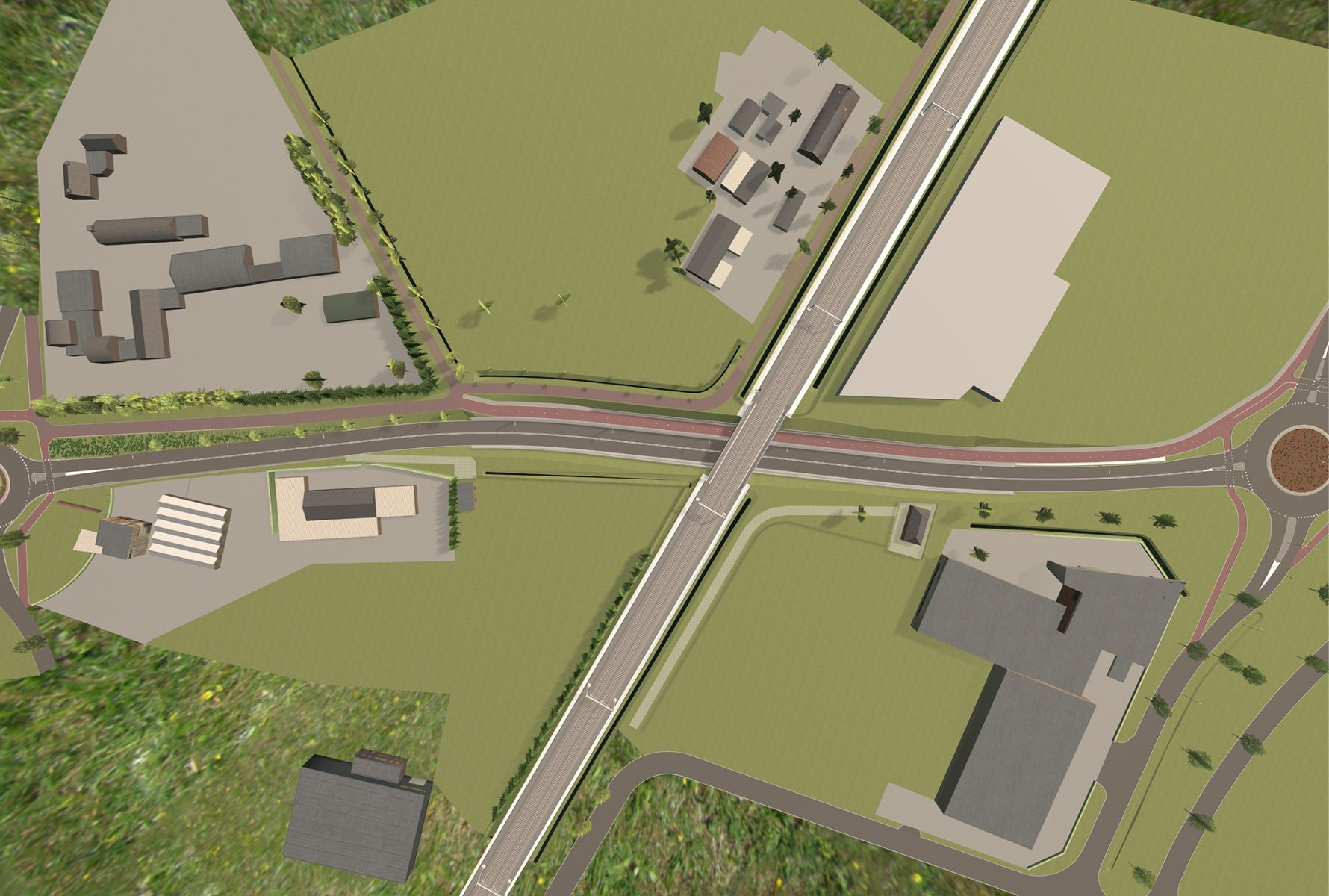

Beeld van het ontwerp

Wegafsluiting Binderendreef

De Binderendreef is vanaf maandag 6 april 2026 afgesloten voor verkeer tussen de rotondes Helmondseweg en Industrieweg. De afsluiting duurt tot de opening van de spoortunnel eind 2027.

Dit is nodig om het werk veilig en zorgvuldig uit te voeren. Tijdens de Trein Vrije Periode (TVP) in juli 2026 verwijderen we de overweg en tijdens de TVP in oktober 2026 schuiven we het nieuwe spoordek in. Daarna bouwen we de tunnel verder af.

Op deze plek staat een kaart van een externe website. Mogelijk plaatst deze website cookies. Door op de knop te klikken accepteer je deze cookies en wordt de kaart getoond.

Bereikbaarheid en omleidingen

Alle woningen en bedrijven blijven bereikbaar tijdens de werkzaamheden. Wij willen de hinder in het centrum, de omliggende straten en de kerkdorpen zoveel mogelijk beperken. Verkeer dat niet in Deurne hoeft te zijn, leiden we om via de N270, de N279 en de A67. Als er onveilige situaties ontstaan, nemen we aanvullende maatregelen.

Omleiding doorgaand verkeer

Op deze plek staat een kaart van een externe website. Mogelijk plaatst deze website cookies. Door op de knop te klikken accepteer je deze cookies en wordt de kaart getoond.

Omleiding fietsverkeer

Op deze plek staat een kaart van een externe website. Mogelijk plaatst deze website cookies. Door op de knop te klikken accepteer je deze cookies en wordt de kaart getoond.

Planning

Onderstaande planning is onder voorbehoud.

  1. Afgerond: Start voorbereidende werkzaamheden

    Juli 2025

  2. Afgerond: Informatiebijeenkomsten voor geïnteresseerden

    20 en 22 januari 2026

  3. Nog te doen: Start werkzaamheden

    Afsluiting Binderendreef tussen rotondes Helmondseweg en Industrieweg, vanaf 6 april 2026 tot en met oktober 2027.

  4. Nog te doen: Trein Vrije Periode (TVP)

    In de treinvrije periodes rijden er bussen in plaats van treinen.

    • Wanneer zijn de treinvrije periodes?
      • Zaterdag 11 juli tot en met maandag 20 juli 2026
      • Donderdag 29 oktober tot maandag 2 november 2026
    • Wat gebeurt er tijdens de treinvrije periodes?
      • Tijdens de TVP in juli 2026 wordt de overweg verwijderd.
      • Tijdens de TVP in oktober 2026 wordt het nieuwe spoordek ingeschoven.
    • Wat gebeurt er na de treinvrije periodes?
      • Na de treinvrije periodes wordt de tunnel verder afgebouwd.
  5. Nog te doen: Openstelling Spoortunnel

    Naar verwachting eind 2027

Volg de voortgang van de werkzaamheden

Gebr. De Koning plaatst regelmatig updates over het project. U kunt dus zelf de voortgang volgen. Dat kan op 2 manieren.

Website van de BouwApp

Bekijk de projectpagina BouwApp - Spoortunnel Binderendreef

Download de BouwApp op uw telefoon

Installeer de BouwApp, zoek in deze app op 'Spoortunnel Binderendreef’ en voeg het project toe aan uw favorieten. U ontvangt dan automatisch meldingen bij updates.

Download de BouwApp in de App Store  Download de BouwApp in Google Play

Meer informatie

Voor actuele informatie en vragen over de werkzaamheden neemt u contact op met omgevingsmanager Ilse van Schijndel van aannemer Gebr. De Koning.

icon van een enveloppe

e-mail: spoortunneldeurne@gebrdekoning.nl

Icon van een telefoon

telefoon: 06 – 12 59 54 26
